复合型塑胶跑道的施工工艺

塑胶跑道厂家信源带大家了解了解复合塑胶跑道的施工工艺。

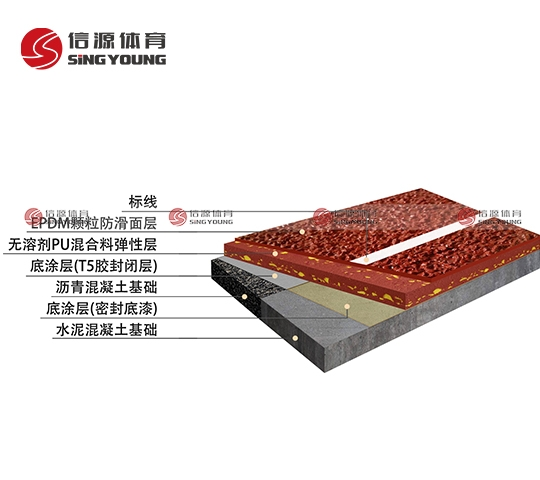

复合胶料跑道底部弹性层采用弹性橡胶颗粒与单组分聚氨酯胶粘剂按专业施工机械8:1的比例铺设。底层施工完成后,用专用填缝胶封闭底层表面,避免面层施工时。PU面胶向下泄漏,面层由专用面胶和EPDM颗粒搅拌后喷涂而成。

复合塑料跑道施工方法:

1.地面修整:按跑道标准施工,铺平压实,清除灰尘,地面凸出物必须用砂纸机或刮刀打磨。

2.保养期:待场地稳定干燥后方可铺设PU运动场所用铺装材料。

3. 地面水份测定晴天时用透明胶布以胶带贴胶布四周于地面,待2-4小时后内部若有结露现象则不可施工,或取报纸铺于施工地面后,再以平板复盖,第二天将报纸取出点火若不能点燃则表示地面水份尚多不可施工。

塑胶跑道厂家_

复合塑胶跑道施工步骤:

一.底油涂布:加强与水沟边及边缘石的连接性,避免后期边部掉漆。

二.铺设透气层:

1.以EPDM颗粒1-4mm与PU混合剂1-8004,配比4:1。

2.用双螺旋强制搅拌机搅拌至少五分钟,使胶粒表完全搅拌。直到被结合剂1-8004湿润为止。

3.将搅拌后的原料送到指定区域,用自动水平铺设机械铺设至全部平整,并注意自动水平铺设机具有高温(80)℃)高压整平功能,平整度必须达到3M平行尺检验下低于4mm偏差。必须在透气层完全凝结后才可进行下一步。

三.填缝层处理:根据工厂配方的比例,将准确称重所需的主剂和硬化剂放入搅拌桶中,加入1%增粘剂,用电动搅拌机搅拌均匀,直至填料混合均匀。

四.水平整理: 填缝层涂布后隔12-24小时后,材料已硬化形,再洒水于表面测试积水,并注明积水位置再将水吸净,再用PU材料补平底洼洼处。

五.跑道标记:标记必须遵循建筑师或工程师的指示,标记的宽度和颜色必须遵循田径规定和工程师的指示。
