弹性丙烯酸涂料系统施工工艺

一、施工工艺

1、补平 找平层一道

2、底涂 粘接层一层

3、弹性 粗胶粒二层【丙烯酸弹性粗胶粒】

4、弹性 细胶粒一层【丙烯酸弹性细胶粒】

5、中涂 填充层一层【丙烯酸强化填充剂】

6、色涂 纹理层一层【丙烯酸纹理料[含砂]混合丙烯酸色料】

7、色涂 终饰层二层【丙烯酸色料】

8划线 界线层一道【丙烯酸白漆】

二、专业网球场沥青基础的要求及施工前准备

1、养  护:沥青基础完工后,建议养护14天以上。再施工涂料。

2、密实度:沥青基础密实度应达到95%以上。

3、平整度:沥青基础平整度应满足要求,用3m直尺测量,凹陷不超过3mm。

4、排  水:整个球场应有5‰~8‰的排水坡度。排水方向平行于中网方向一边排水。

5、清  洁:基础表面必须干燥,清洁,无尘土、油脂及石油产品污渍。

6、裂  缝:合格的沥青基础不应有裂缝,如细纹裂缝可用乳化沥青底料覆盖,填补。

7、天  气:涂料施工时地面温度应在12℃以上,涂料易于熟化,而超过36℃则易起泡。并且地面要求干燥,太潮湿时不宜施工。如天气预报48小时内将有降雨,也不适宜进行涂料施工,以免冲料造成损坏。

8、其  他:在整个球场建造工程中,面层施工应最后进行。先进行围网、照明等部分验收。

三、施工方案

1、补平 补平层一道

先清洗地面,并对球场试水,测试场地平整度。

全场洒水一小时后,在凹陷积水超过3mm处(可用硬币测试)用粉笔做记号,不可使用蜡笔或油性笔,否则污染沥青基础。

用铲刀、刮尺将混合料补在地面凹陷处。使地面达到网球场的平整度要求,积水不超过3mm(国际网联规则要求)。地面不能完全平整,符合要求,不影响使用即可。

干透后用粗砂轮手工打磨补平处边缘,减小痕迹,使地面均匀。

2、底涂 粘接层一层

按配比将混合料(沥青底料、水、石英砂及少量水泥,用搅拌机混合均匀)用专用黑色硬橡胶刮耙刮涂施工。填补沥青基础表面粗糙,孔隙。使地面更加均匀、密实,增强地面和涂料的结合。

两层沥青底料应垂直方向刮涂,干透后用粗砂轮手工打磨补平处边缘,减小痕迹,使地面均匀,并清扫场地。

3、弹性 胶粒层三层(粗胶粒三层、细胶粒一层)

A.  丙烯酸粗胶粒是一种粘稠的,弹性的,100%丙烯酸乳胶。混合有特别挑选的大颗高弹性橡胶颗粒。使其在较小的厚度下也能达到很好的弹性。

这种均匀的浓缩物只需要加水稀释就可以使用。

用硬度50或70的胶耙(黄色软胶)施工。第一层沿平行于球场边线方向刮涂。当上一层干燥并养护好后,下一层刮涂方向应垂直上一层的方向。

B. 丙烯酸细胶粒是一种粘稠的,高性能丙烯酸乳胶。混合有特别挑选的细橡胶颗粒。用于丙烯酸粗胶粒层之上。用于找平粗胶粒层的大颗胶粒形成的粗糙表面。使用丙烯酸细胶粒便提供了平滑的优质弹性层。有利于之后丙烯酸涂料的施工。提高球场的品质。

4、中涂 填充层一层

采用美国丙烯酸强化填充剂全场涂刮一层

丙烯酸填充剂是一种黑褐色、浓缩的100%丙烯酸乳液粘合剂。在底层上提供一层均质、浓密的垫层,加强涂层与基础的结合。提高整个球场面层的品质。

填充剂非常重要,大大提高面层品质,因色料不能牢固的直接黏附于基础地面,如不使用则可能会发生脱皮等严重问题。

5、色涂 纹理层一层

   采用丙烯酸纹理料混合丙烯酸色料全场涂刮。纹理层为含砂的色涂层,作用为增加面层的耐磨度,达到美观的纹理效果,并调节球速。(具体根据国际网联的认证标准),使用软橡胶刮耙施工,将05#与色料、水混合物均匀的刮涂在地面上。

七、色涂 终饰层二层

用丙烯酸色料全场涂刮二层。丙烯酸色料经加少量水稀释后,不加砂直接使用,可以使得终饰层的色彩鲜艳悦目,并且对气候和紫外线辐射具有很强的抵抗力。球场面层更美观耐久。

8、划线 界线层一道

用丙烯酸白线漆划球场界线一道。划线漆的白色专用于球场划线,颜色醒目,耐久,附着力强。按网球场国际标准测量弹线(用粉笔),用进口贴胶纸机将胶纸按线紧粘在地面上。刷一层白色划线漆。白线漆不可稀释,直接使用。

四、施工工艺说明及球场养护

1、每一层都必须彻底干透才可继续,否则影响施工质量。

2、球场面层竣工后,应养护14天以上,才可使用。

3、丙烯酸涂料球场需要每月一次,用清水冲洗。

4、球场不可长时间积水,雨停后及时用专用推水器或吸水器排水(不损伤球场面层),2小时球场便可马上使用,防滑、安全。

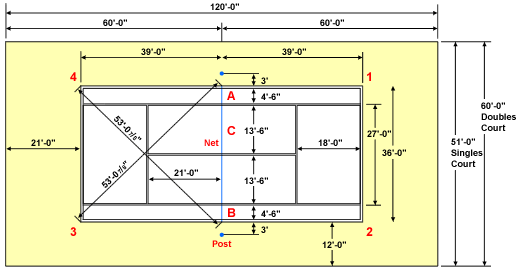

附:国际标准网球场划线法

⑴根据图纸测量位置,先确定中线位置(网柱位置),再确定A B C三个点(C为中点)。

⑵ 以A为圆心,39英尺为半径,划出圆弧1点和4点,另以53英尺又7/8英寸为半径划出2点和3点的大约位置弧线。

⑶ 再以B点为圆心,以同样方法划出圆弧,可以准确确定1、2、3、4点的位置。

⑷ 由两次划出的圆弧交点可以得到1、2、3、4球场四个角的位置,四个点的位置为球场界线的外侧。

⑸ 根据这些点的位置可以确定球场两条底线和两条双打边线的位置,其他线位置可按球场标准尺寸确定。

⑹ 采用英制单位划线,更加准确、快捷。

⑺ 采用符合标准的工具,钢卷尺等。
